  • 中建信和城—跟着地康走,水电不用愁

    中建信和城—跟着地康走,水电不用愁

    施工项目:

    水电、采暖工程

    施工团队:

    地康智能水电暖通工程部

    所属区域:

    雨花区

工程阶段:

项目地址:中建信和城

施工内容:水电改造、采暖混装。

施 工 方:地康专业水电暖

水电材料:保利HIPPR水管、恒飞电缆、贝莱茵弱电线缆、地康定制线管、底盒。

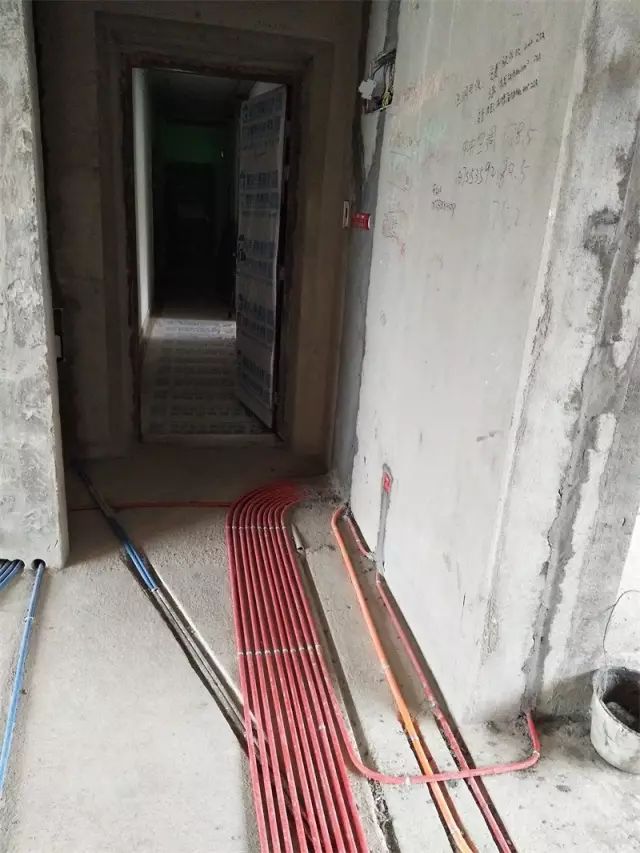

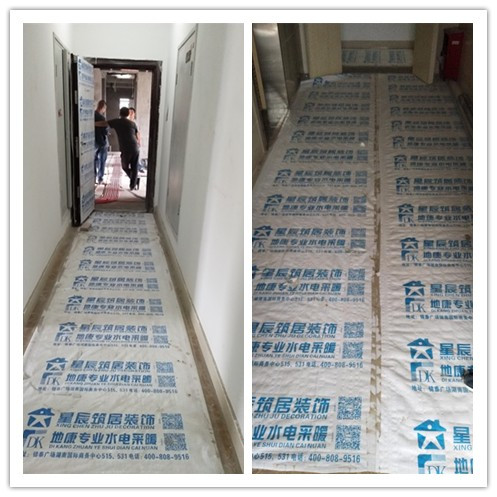

入户处:地康为户门及过道处做好保护。同时业主和设计师检查核对,电路、上水、下水的位置是否完成,看有没有泄露的地方。确保顺利地交接工地。

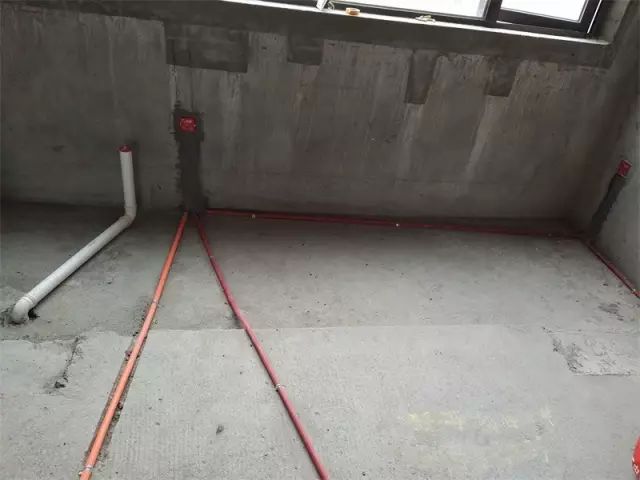

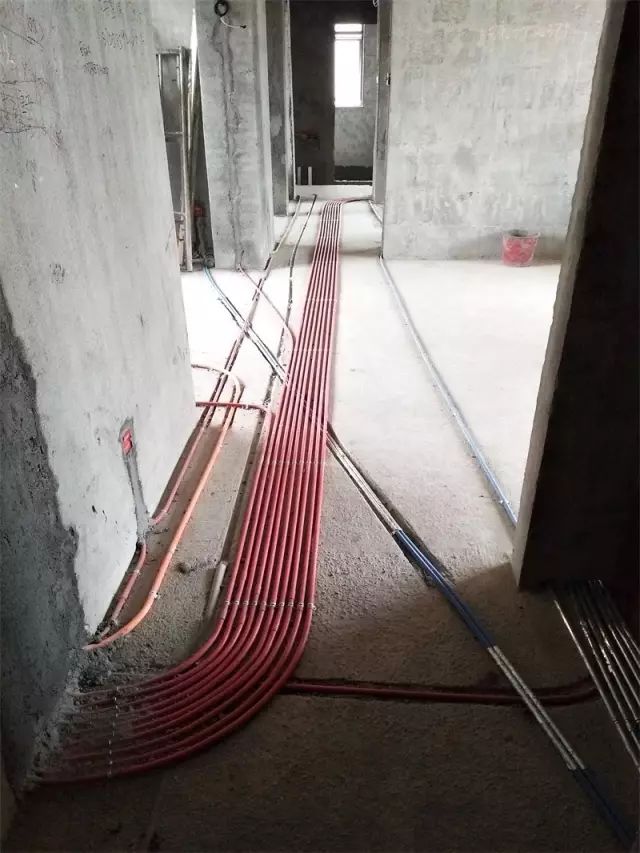

强电箱入户处:电路为全改,所有回路全由地康重新设计、布管。

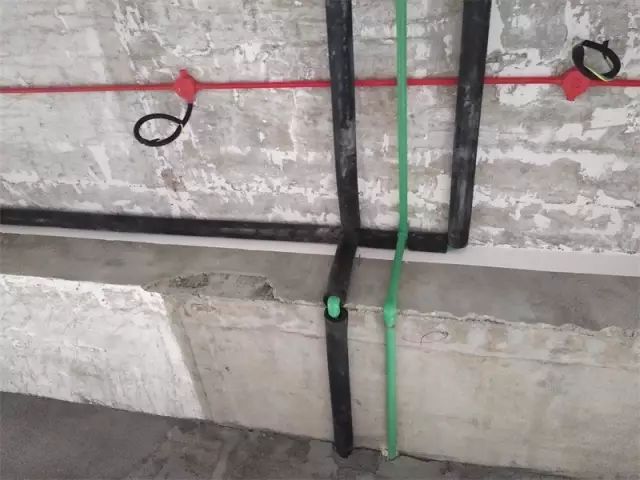

红色为2.5平强电线路,橙色为4平强电线路,蓝色为弱电线路。

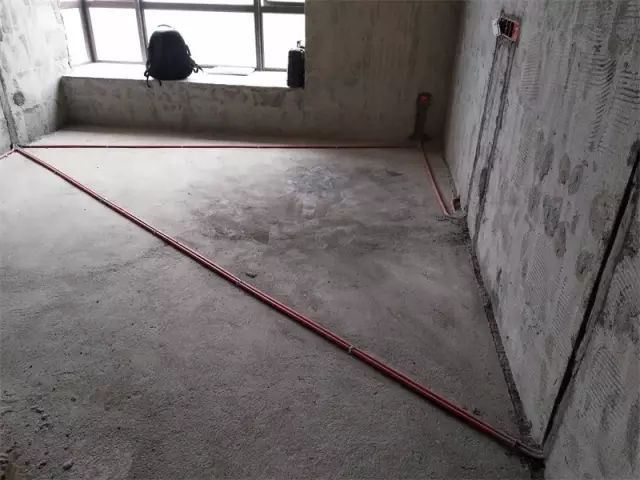

电路管线走活线工艺,即减少拐弯,拐大弯,如图所示,地康的电路是少有直角弯的。

弱电箱入户处:原开发商预埋的箱体较小,所以这里更换了 E代家园智能弱电箱。

箱体300*400,自带核心路由器和分布式AP面板。且预留光猫专用位置,安装完后没有线缆暴露在外的。

线管必须用金属铁皮马鞍卡固定,间距不能大于60-80cm

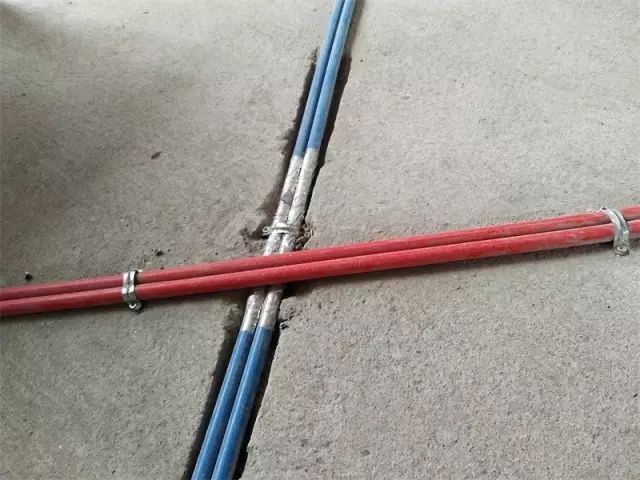

强弱电交叉处:线管做冷弯处理,做过桥措施,保证完工后地面是一根管,不增加泥工找平的高度。且弱电管包锡箔纸做好防干扰保护。

电视背景墙处:这里业主后期会砌一个壁炉,电视背景墙与壁炉齐平,所以管路底盒与墙间隔了30公分的位置。

电路布管进行点对点就近引线,保证活线工艺,便于以后维修。

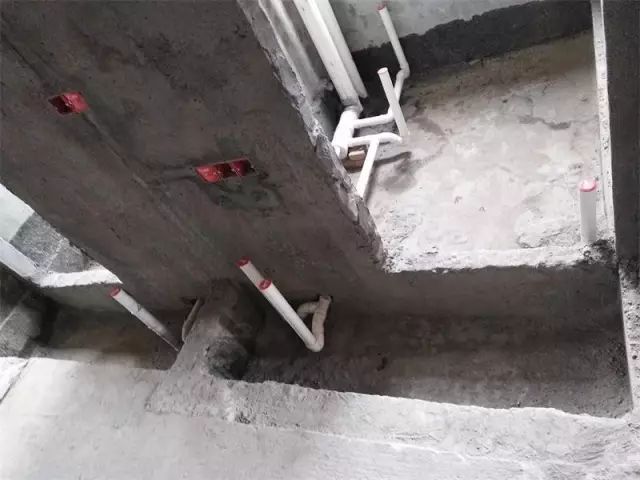

水管走顶:热水管套用保温棉,冷热水管不同槽,且间隔15公分。

户内加装总阀,方便后期有水龙头检修等时关闭。

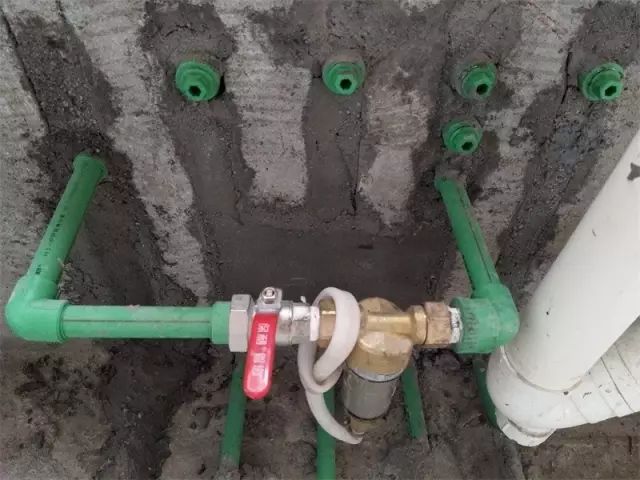

总阀后面加装前置,全房水先进行一个粗滤(过滤铁锈、泥沙等)。

冷热水口为左热右冷,冷热水间距为15cm,出水口保证水平。

排水:下水位置及地漏位置全部施工完、且接头全部打胶水、做好排水管固定、管口用封盖进行保护,防止泥沙掉入。

两个卫生间背靠背,所以卫生间外面过道这里设计了双台盆,使用方便。

厨房排水:这里原开发商的主排水管的位置,不方便安装锅炉,所以地康巧妙地设计了上下开斜三通。把主排水管向右错开。刚好在需要新砌墙体里面,为采暖锅炉争取到了合适的位置。
